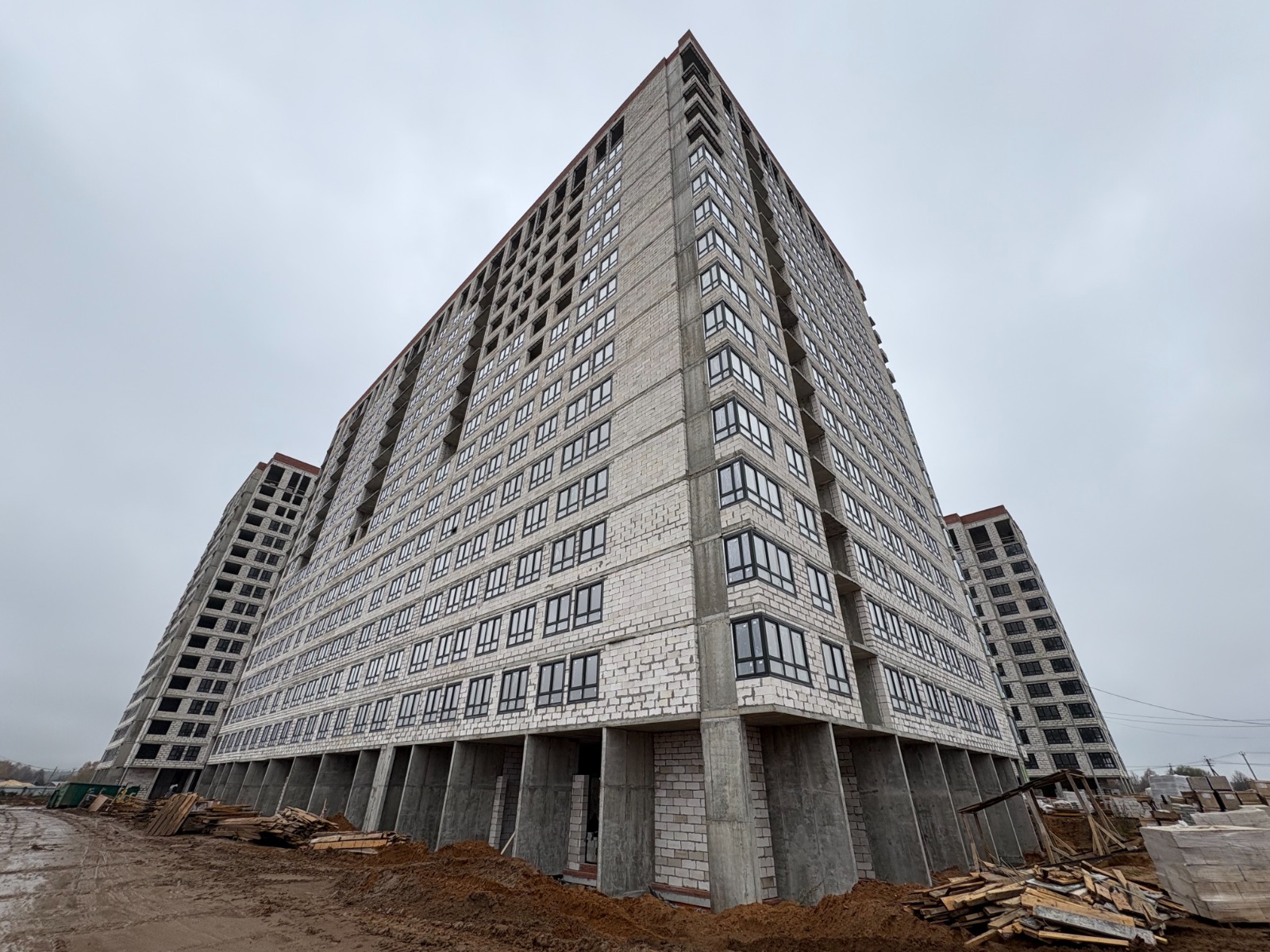

Дом 1
•Кладка наружных и внутренних стен выполнена на 98%;
•Идут кровельные работы: монтаж зонтов на вентиляционных шахтах;
•Монтаж лифтов: установлены направляющие, собраны кабины;
•Остекление светопрозрачных конструкций выполнено на 55%, начали устанавливать панорамное остекление на верхнем этаже.
•Электроснабжение: монтаж ВРУ: выполнено на 95%, контур заземления 95%;
•Вентиляция: монтаж воздуховодов 80%.
Дом 2
•Кладка наружных и внутренних стен выполнена на 95%;
•Идут кровельные работы: монтаж зонтов на вентиляционных шахтах;
•Монтаж лифтов: устанавливаются направляющие, собираются кабины;
•Остекление выполнено на 50%, начали устанавливать профили ПВХ на лоджиях;
•Электроснабжение: монтаж ВРУ: выполнено на 95%, контур заземления 95%, монтаж стояков УЭРМ 25%;
•Вентиляция: монтаж воздуховодов 35%;
•Демонтирован башенный кран.
Дом 3
•Внешняя и внутренняя кладка стен выполнена на 98%;
•Идут кровельные работы: монтаж зонтов на вентиляционных шахтах;
•Монтаж лифтов: устанавливается силовое оборудование;
•Остекление ПВХ выполнено на 50%;
•Электроснабжение: Монтаж ВРУ: выполнен на 95%, контур заземления 95%;
•Вентиляция: Монтаж воздуховодов 80%.
На всех трёх домах начинаются фасадные работы: мобилизация рабочих, на строительной площадке монтируются «люльки» для подъема специалистов. Выполнены работы по наружным внутриквартальным сетям водопровода на 75%, канализации на 80%. А также, завершена отделка технических помещений подвалов во всех домах.
Всего на строительной площадке задействованы 142 специалистов и 3 единиц техники.
•Кладка наружных и внутренних стен выполнена на 98%;
•Идут кровельные работы: монтаж зонтов на вентиляционных шахтах;
•Монтаж лифтов: установлены направляющие, собраны кабины;
•Остекление светопрозрачных конструкций выполнено на 55%, начали устанавливать панорамное остекление на верхнем этаже.
•Электроснабжение: монтаж ВРУ: выполнено на 95%, контур заземления 95%;
•Вентиляция: монтаж воздуховодов 80%.
Дом 2
•Кладка наружных и внутренних стен выполнена на 95%;
•Идут кровельные работы: монтаж зонтов на вентиляционных шахтах;
•Монтаж лифтов: устанавливаются направляющие, собираются кабины;
•Остекление выполнено на 50%, начали устанавливать профили ПВХ на лоджиях;
•Электроснабжение: монтаж ВРУ: выполнено на 95%, контур заземления 95%, монтаж стояков УЭРМ 25%;
•Вентиляция: монтаж воздуховодов 35%;
•Демонтирован башенный кран.
Дом 3
•Внешняя и внутренняя кладка стен выполнена на 98%;
•Идут кровельные работы: монтаж зонтов на вентиляционных шахтах;
•Монтаж лифтов: устанавливается силовое оборудование;
•Остекление ПВХ выполнено на 50%;
•Электроснабжение: Монтаж ВРУ: выполнен на 95%, контур заземления 95%;
•Вентиляция: Монтаж воздуховодов 80%.
На всех трёх домах начинаются фасадные работы: мобилизация рабочих, на строительной площадке монтируются «люльки» для подъема специалистов. Выполнены работы по наружным внутриквартальным сетям водопровода на 75%, канализации на 80%. А также, завершена отделка технических помещений подвалов во всех домах.
Всего на строительной площадке задействованы 142 специалистов и 3 единиц техники.
